Visão geral da Gestão Contratual
Visão geral da Gestão Contratual
A Fase 3 começa quando o contrato é assinado e termina quando o objeto é entregue, o contrato encerrado e as contas prestadas. É a fase mais longa — pode durar de 12 a 60 meses — e é onde o planejamento feito na Fase 1 é posto à prova.
O que é gestão contratual
Gestão contratual é o conjunto de atividades que garantem que o fornecedor entregue o que prometeu, no prazo certo, com a qualidade esperada e pelo preço combinado.
Se o TR define "o que eu quero" e o contrato formaliza "o que foi combinado", a gestão contratual responde: "estou recebendo o que paguei?"
Por que é crítica
Um contrato mal gerido:
- Paga por serviços não entregues
- Permite degradação de qualidade sem consequência
- Perde prazos de renovação ou encerramento
- Gera responsabilização do fiscal (pessoal, não do órgão)
- Resulta em achados de auditoria pelo TCU/CGU
Atores da gestão contratual
| Papel | Quem | Responsabilidade |
|---|---|---|
| Fiscal Técnico | Servidor de TI designado | Verifica a qualidade da entrega, aplica IMR, emite parecer técnico |
| Fiscal Administrativo | Servidor administrativo designado | Controla vigência, prazos, conformidade documental |
| Gestor do Contrato | Pode ser o fiscal técnico ou outro designado | Coordena fiscais, relaciona-se com o fornecedor, decide sobre glosas |
| Autoridade Competente | DTI-PRD ou PRA | Autoriza pagamentos, aditivos, sanções |
| COC-PRA | Coord. de Contratos | Formaliza aditivos, apostilamentos, publicações |

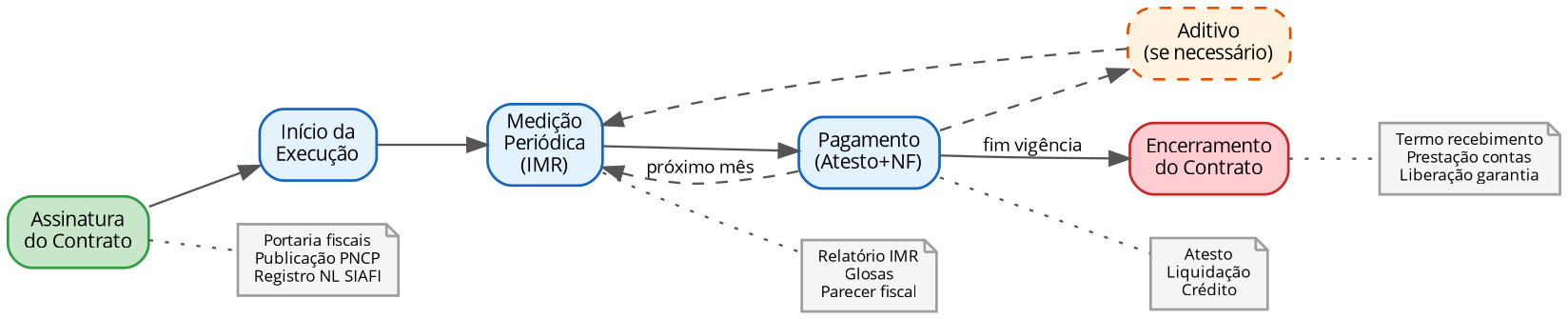

Ciclo de vida do contrato

Documentos da gestão contratual
| Momento | Documento |
|---|---|
| Início | Portaria de designação de fiscais (titular + substituto) |
| Início | Publicação do extrato no DOU/PNCP |
| Início | Registro contratual (NL no SIAFI) |
| Periódico | Relatório de fiscalização (mensal ou conforme contrato) |
| Periódico | Medição de resultados (IMR) |
| Periódico | Atesto de pagamento |
| Eventual | Notificação ao fornecedor (descumprimento) |
| Eventual | Termo aditivo (prorrogação, acréscimo, reequilíbrio) |
| Eventual | Processo sancionatório |
| Final | Termo de recebimento definitivo |
| Final | Prestação de contas final |
Vigência contratual
| Tipo de contrato | Vigência máxima |
|---|---|
| Serviço continuado | Até 5 anos (prorrogável por até 10 anos, art. 107) |
| Compra com entrega imediata | Sem contrato formal (empenho substitui) |
| Compra com entrega parcelada | Até o prazo de entrega + garantia |
| Obra | Até conclusão do objeto |
O que as próximas páginas cobrem
- Fiscalização — como fiscalizar no dia a dia
- Medição e pagamento — como medir resultados e autorizar pagamento
- Aditivos — quando e como alterar o contrato
- Sanções — o que fazer quando o fornecedor descumpre
- Encerramento — como encerrar corretamente
