Diagrama do fluxo completo (IPPC-TIC)
Diagrama do fluxo completo (IPPC-TIC)
Este diagrama mostra o fluxo de planejamento de contratação de TIC conforme o IPPC-TIC AGU/MGI. Cada caixa é um artefato que precisa ser produzido. As setas indicam a ordem obrigatória.

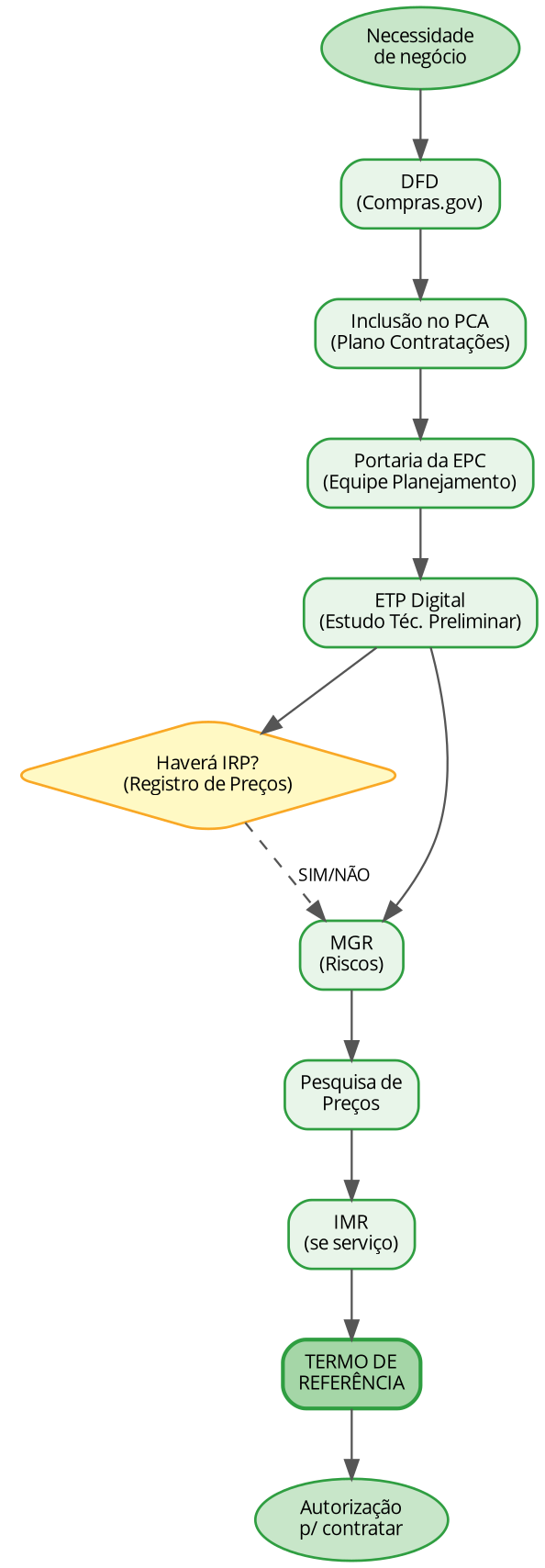

Fluxo de Planejamento da Contratação (Fase 1)

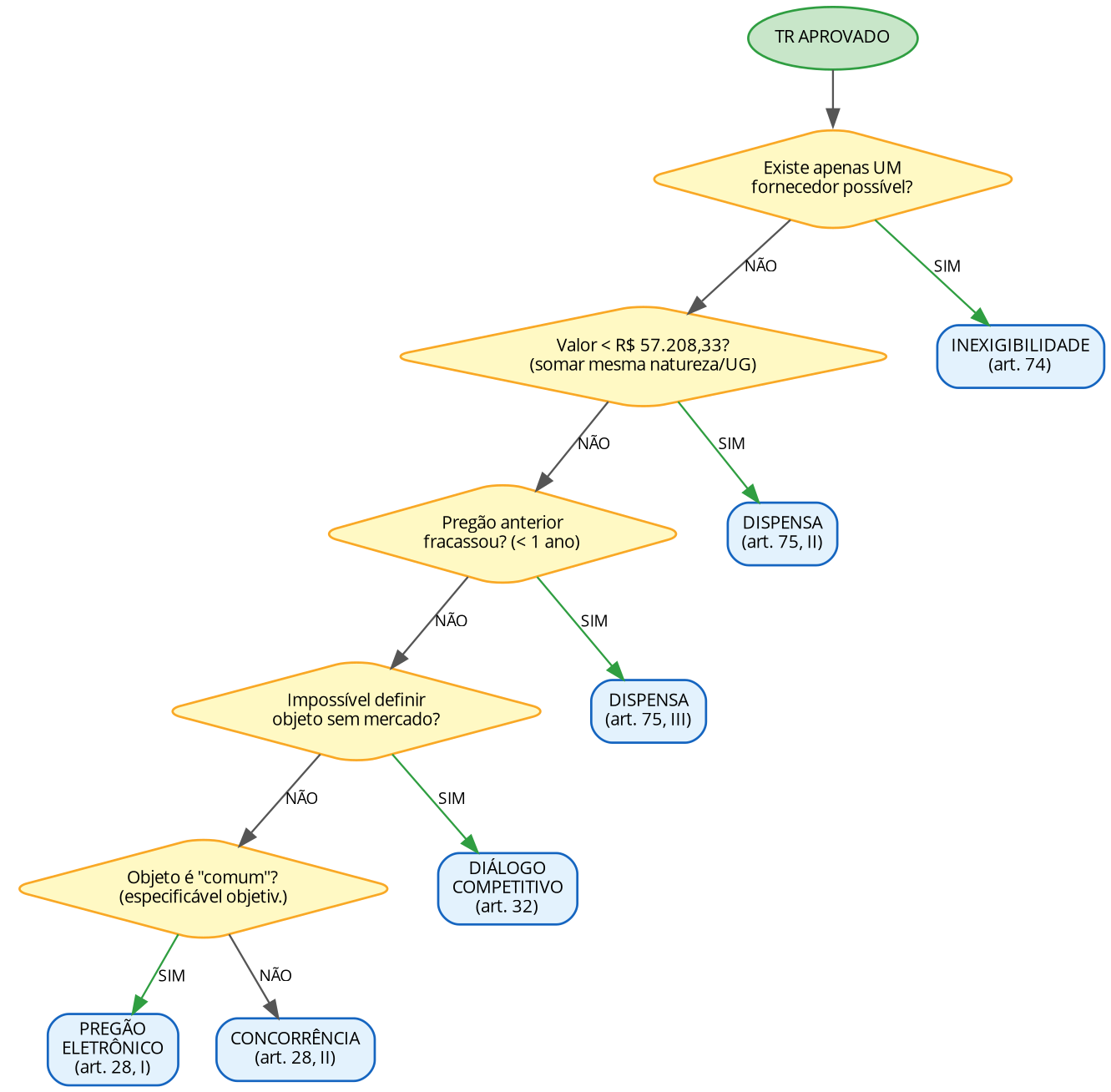

Decisão de modalidade (entre Fase 1 e Fase 2)
Com o TR aprovado, define-se como será a seleção do fornecedor:

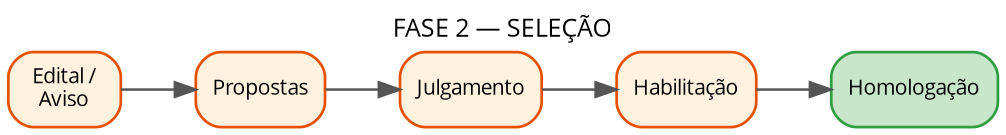

Fase 2 — Seleção (simplificado)

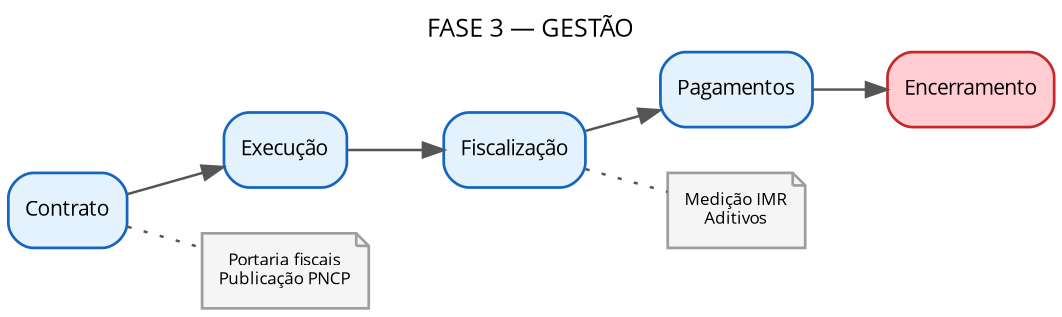

Fase 3 — Gestão (simplificado)

Tempo total estimado (do início ao contrato assinado)
| Modalidade | Planejamento | Seleção | Total típico |
|---|---|---|---|
| Dispensa (baixo valor) | 30–45 dias | 10–15 dias | 45–60 dias |
| Pregão Eletrônico | 60–90 dias | 30–60 dias | 90–150 dias |
| Inexigibilidade | 30–60 dias | 15–30 dias | 45–90 dias |
| Concorrência | 60–90 dias | 60–90 dias | 120–180 dias |
| Diálogo Competitivo | 60–90 dias | 90–180 dias | 6–12 meses |
Esses prazos não incluem o tempo de análise jurídica (ELIC/PF), que pode adicionar 20–45 dias ao processo.
Próximo passo
O Capítulo 2 detalha cada artefato da Fase 1 — explicando o que é, como fazer e qual sistema usar.
